-
Vælg Funktioner menuen
-
Vælg Kalkulations metode og underpunktet Successiv
Bemærk, at der til alle tider kan skiftes mellem kalkulationsmetode, også uden at der går data tabt.
Indtastning i indholdssiden
Ved successiv kalkulation kan mængde og enhedspris cellerne deles op i 3: minimum, typisk og maksimum celler. Læs mere om hvordan de tilhørende kolonner slås til og fra.
Mgn Min |
Minimum mængde for komponenten. |
Mgn Typ |
Typisk mængde for komponenten. |
Mgn Max |
Maksimum mængde for komponenten. |
|
|
EP Min |
Minimum enhedspris for komponenten. |
EP Typ |
Typisk enhedspris for komponenten. |
EP Max |
Maksimum enhedspris for komponenten. |
|
|
Std. afv. |
Standard afvigelse for den samlede kostpris. |
Prioritet |
Prioritetstal for komponentens underpunkter, der ligger mellem 0 og 100. Størrelsen af prioriteten beskriver hvor der er størst spredning i kostprisen. |
Generelt om successiv kalkulation i Sigma 2010
Sigma 2010 anvender principperne beskrevet i bogen "Projekt planlægning - i en foranderlig verden" af Steen Lichtenberg, med følgende formler til udregning af hhv. standardafvigelser
Standardafvigelse, mængde = (max. mængde – min. mængde) / 4,6
Standardafvigelse, enhedspris = (max. enhedspris – min. enhedspris) / 4,6
-samt sandsynlige værdier (middelværdier):
Sandsynlig mængde = (min. mængde + 2,9 * typ. mængde + max. mængde) / 4,9
Sandsynlig enhedspris = (min. enhedspris + 2,9 * typ. enhedspris + max. enhedspris) / 4,9
Sandsynlig pris = sandsynlig mængde * sandsynlig enhedspris
Beregning af standardafvigelse for linjer uden underkomponenter
For linjer uden underkomponenter, udregnes standardafvigelsen for linjen som;
Standardafvigelse, linje = KVADRATROD((std.afv., mængde * sand. enhedspris)^2 + (std.afv., enhedspris * sand. mængde)^2)
Beregning af standardafvigelse for linjer med underkomponenter
Først beregnes følgende hjælpetal (som er den samlede std. afvigelse af underkomponenterne).
Standardafvigelse, underkomponent = KVADRATROD(std.afv., underkomp.1^2 + std.afv., underkomp.2^2 + …)
Desuden bemærkes:
Sandsynlig underkomponent pris = summen af de sandsynlige priser på alle underkomponenter.
Herefter kan standardafvigelsen for linjen med underkomponenter udregnes således:
std.afv., linje = KVADRATROD((std. afv., mængde * sand. underkomponent pris)^2 + (std.afv., underkomp. * sand. mængde)^2)
Eksempel

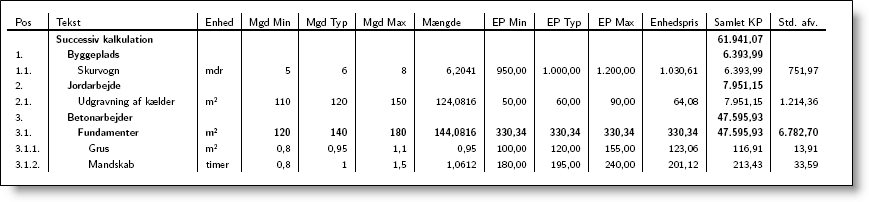

Følgende viser kalkulationen, der anvendes som eksempel på beregning af en successiv kalkulation ved brug af Sigma 2010
Som det ses, er kalkulationen bygget op af 3 hovedoverskrifter, hvoraf den sidste består af en komponent med underkomponenter.
Beregning af "1. Byggeplads" og "2. Jordarbejde"
Eftersom disse 2 hovedoverskrifter hver især blot består af en enkelt komponent (uden underkomponenter), kan disse regnes ud som følger:
1.1 | 2.1 | |
stdMængde = (maxMængde – minMængde) / 4,6 | (8-6)/4,6 = 0,6522 | (150-110)/4,6=8,6957 |
stdEnhPris = (maxEnhPris – minEnhPris) / 4,6 | (1200-950)/4,6 = 54,3478 | (90-50)/4,6=8,6957 |
sandMængde = (minMængde + 2,9*typMængde + maxMængde ) / 4,9 | (5 + 2,9*6 + 8) / 4,9 = 6,2041 | (110 + 2,9*120 + 150) / 4,9 = 124,0816 |
sandEnhPris = (minEnhPris + 2,9*typEnhPris + maxEnhPris ) / 4,9 | (950 + 2,9*1000 + 1200) / 4,9 = 1030,6122 | (50 + 2,9*60 + 90) / 4,9 = 64,0816 |
sandPris = sandMængde * sandEnhPris | 6,2041 * 1030,6122 = 6394,0025 | 124,0816 * 64,0816 = 7951,3536 |
stdLinje = KVADRATROD((stdMængde*sandEnhPris)^2 + (stdEnhPris*sandMængde)^2) |
KVADRATROD((0,6522*1030,6122)^2+(54,3478*6,2041)^2) = 751,9703 |
KVADRATROD((8,6957*64,0816)^2+(8,6957*124,0816)^2) = 1214,3660 |
Beregning af "3. Betonarbejder"
Denne hovedoverskrift består af en komponent (3.1 Fundamenter), der har 2 underkomponenter (3.1.1 og 3.1.2). For position 3.1 kender vi kun mængderne, hvorimod prisen beregnes successivt for underkomponenterne.
Først beregnes standardafvigelse samt sandsynlig mængde for position 3.1:
3.1 | |
stdMængde = (maxMængde – minMængde) / 4,6 | (180-120)/4,6 = 13,04348 |
sandMængde = (minMængde + 2,9*typMængde + maxMængde ) / 4,9 | (120 + 2,9*140 + 180) / 4,9 = 144,0816 |
Eftersom komponent 3.1 består af to underkomponenter (3.1.1 og 3.1.2), er det nødvendigt først at beregne standardafvigelsen for underkomponenterne, før vi kan beregne position 3.1. Idet komponenterne 3.1.1 og 3.1.2 ikke selv har underkomponenter, foretages beregningen på samme måde som ovenfor.
3.1.1 | 3.1.2 | |
stdMængde = (maxMængde – minMængde) / 4,6 | (1,1-0,8)/4,6 = 0,06517 | (1,5-0,8)/4,6 = 0,152174 |
stdEnhPris = (maxEnhPris – minEnhPris) / 4,6 | (155-100)/4,6 = 11,95652 | (240-180)/4,6 = 13,04348 |
sandMængde = (minMængde + 2,9*typMængde + maxMængde ) / 4,9 | (0,8 + 2,9*0,95 + 1,1) / 4,9 = 0,95 | (0,8 + 2,9*1 + 1,5) / 4,9 = 1,0612 |
sandEnhPris = (minEnhPris + 2,9*typEnhPris + maxEnhPris ) / 4,9 | (100 + 2,9*120 + 155) / 4,9 = 1030,6122 | (180 + 2,9*195 + 240) / 4,9 = 201,1224 |
sandPris = sandMængde * sandEnhPris | 0,95 * 1030,6122 = 116,9082 | 1,0612 * 201,1224 = 213,4361 |
stdLinje = KVADRATROD((stdMængde*sandEnhPris)^2 + (stdEnhPris*sandMængde)^2) | KVADRATROD((0,06517*116,9082)^2+(11,95652*0,95)^2) = 13,908 | KVADRATROD((0,152174*201,1224)^2+(13,04348*1,0612)^2) = 33,59025 |
Herefter beregnes den samlede standardafvigelse for underkomponenterne:
stdUnderkomp = KVADRATROD(stdUnderkomp1^2 + stdUnderkomp2^2 + …) = KVADATROD(13,908^2 + 33,59025^2) = 36,3557
Samt summen af de sandsynlige priser for underkomponenterne:
sandUnderkompPris = summen af de sandsynlige priser på alle underkomponenter = 116,9082 + 213,4361 = 330,3442
Til sidst er det så muligt at beregne standardafvigelsen for komponent "3.1 Fundamenter":
stdLinje = KVADRATROD( (stdMængde * sandUnderkompPris)^2 + (stdUnderkomp * sandMængde)^2 )
= KVADRATROD( (13,04348 * 330,3442)^2 + (36,3557 * 144,0816)^2) = 6782,677
Beregning af standardafvigelse for den samlede kalkulation
Vi har hermed følgende standardafvigelser for de 3 hovedoverskrifter:
1. Byggeplads | 751,9703 |
2. Jordarbejde | 1214,3660 |
3. Betonarbejder | 6782,677 |
Standardafvigelsen for den samlede kalkulation fås så ved;
stdUnderkomp = KVADRATROD(stdUnderkomp1^2 + stdUnderkomp2^2 + …) = KVADRATROD(751,9703^2 + 1214,3660^2 + 6782,677^2) = 6931,439

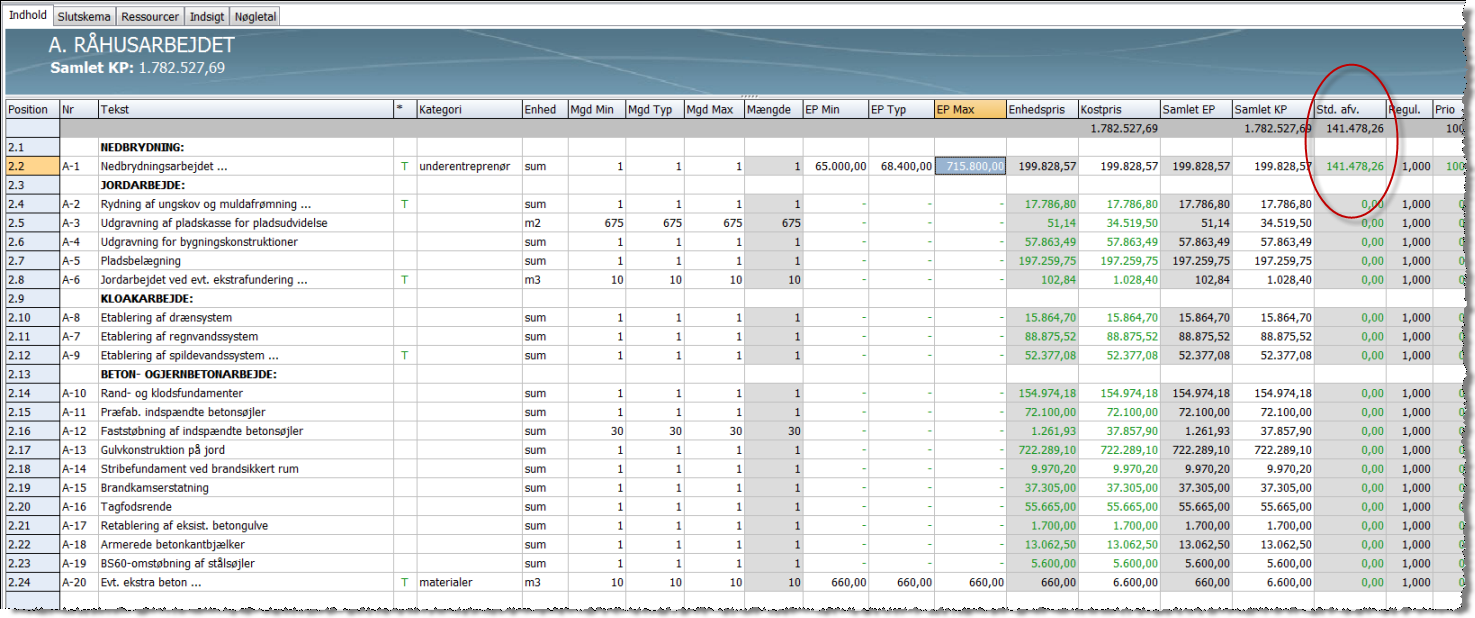

Hvilket også stemmer overens med det resultat som Sigma 2010 har beregnet (når der tages hensyn til afrundingsdifferencer i forhold til Excel):
Brug af nøgletalsfunktioner til at finde standardafvigelse
Sigma 2010 indeholder en nøgletalsfunktion (STD_DEV), der kan anvendes til at finde standardafvigelsen på for en given position i kalkulationen.
I følgende eksempel er vist hvorledes denne funktion er anvendt i nøgletalsskemaet på vores kalkulation:
